启德发展计划-前跑道南面发展项目的基础设施工程

项目编号:

7711CL

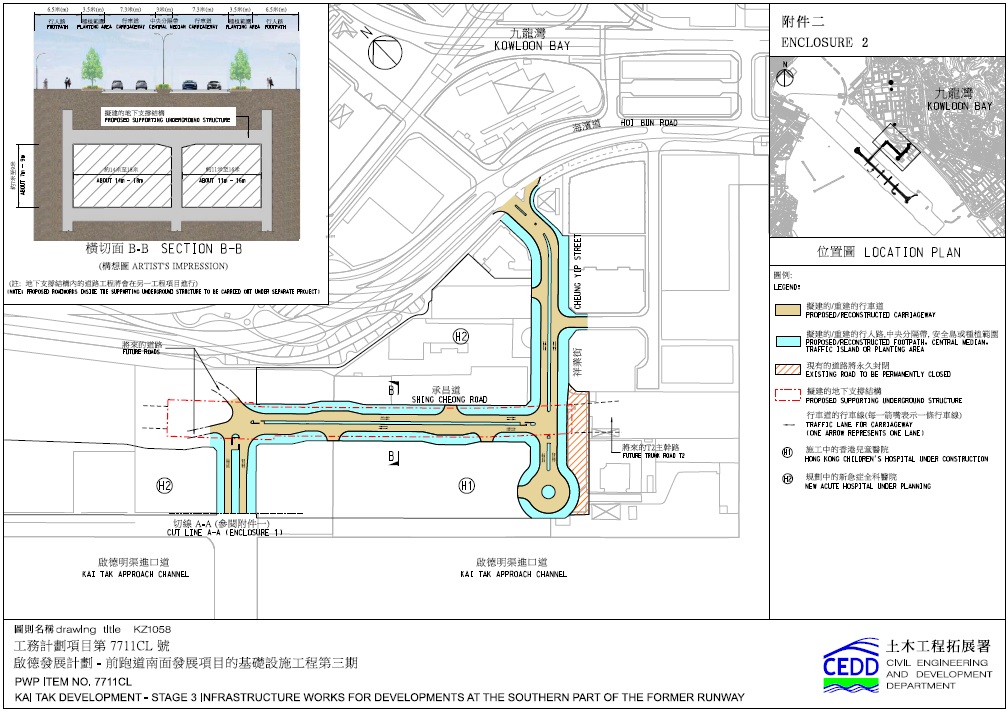

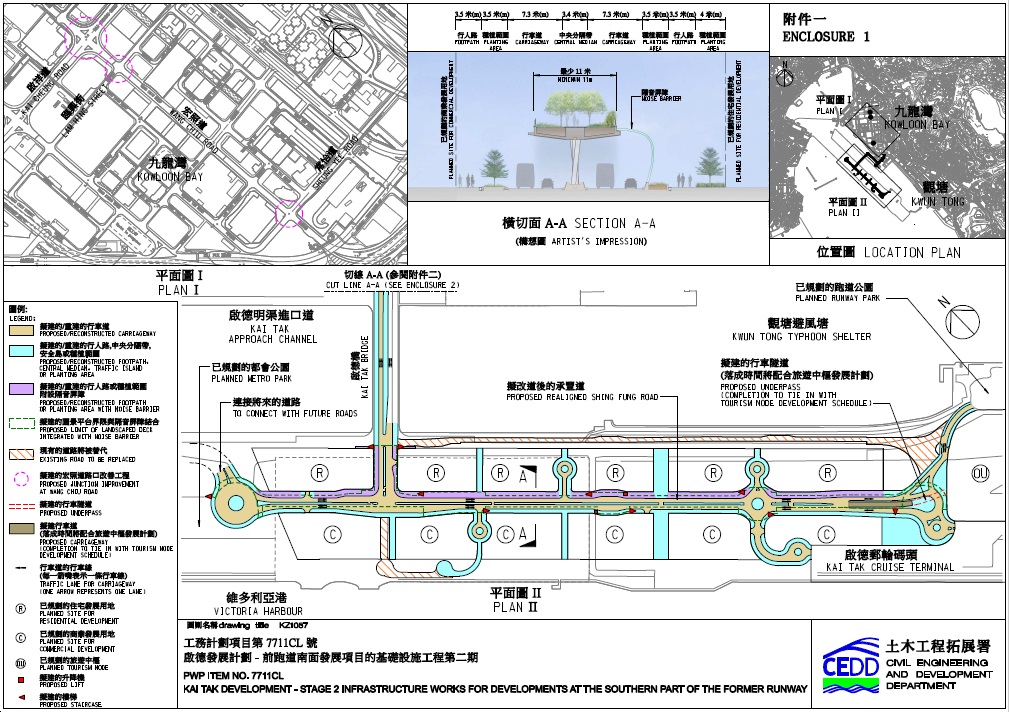

Attachment 1Attachment 2

工程范围简介:

第二期工程范围包括 :

  1. 主要于前跑道建造下列项目-
    (i) 扩阔现有双线不分隔的承丰道及更改走线,以提供长约1.4公里的双程双线分隔干路;
    (ii) 兴建相关的共长约0.6公里的双线不分隔道路(包括1条行车隧道),由改道后的承丰道分支至沿路的发展用地;
    (iii) 在改道后的承丰道上方,建造长约1.4公里和阔度不少于11米的高架园景平台,并附设升降机及楼梯,成为半密封式隔音屏障其中一部分及提供公共休憩用地;以及
    (iv) 沿着改道后的承丰道,建造总长约1.1公里的路旁隔音屏障,并与高架园景平台结合;
  2. 把启德桥上现有长约0.3公里的双线不分隔道路扩阔为双程双线分隔道路;
  3. 改善沿九龙湾宏照道3个位于启祥道、临兴街及常怡道的现有道路交界处;
  4. 兴建相关的行人路、步行街、街道照明、交通辅助设施、排水系统、污水系统、水管、环境美化和附属工程;以及
  5. 就以上所述工程实施缓解环境影响措施和环境监察及审核计划。

第三期工程范围包括 :

  1. 于前南面停机坪建造下列项目-
    (i) 重建及扩阔合共长约0.7公里的承昌道及部分祥业街,由现时的双线不分隔道路改为双程双线分隔道路;以及
    (ii) 沿承昌道及横过祥业街的地底,兴建长约0.4 公里的地下支撑结构作备置工程,以便日后兴建T2主干路;
  2. 兴建相关的行人路、步行街、街道照明、交通辅助设施、排水系统、污水系统、水管、环境美化和附属工程;以及
  3. 就以上所述工程实施缓解环境影响措施和环境监察及审核计划。

土木工程拓展署项目办公室:

东拓展处 (查询:2301 1393)

项目顾问:

艾奕康有限公司;及安诚-迈进联营 。

核准工程预算:

57.57亿元

目前进度:

第二期工程于2015年11月30日展开,而第三期工程于2015年11月23日展开。 工程进度符合预定时间表。

合约:

合约编号: KL/2014/01

范围: 如上述第二期工程范围简介
动工日期: 2015年11月30日
完工日期: 于2018年年初至2019年间分阶段完成
合约总价: 19.47亿元
承建商: 大陆工程—捷章建筑联营

合约编号: KL/2014/03

范围: 如上述第三期工程范围简介
动工日期: 2015年11月23日
完工日期: 2019年年底
合约总价: 21.76亿元
承建商: 中国路桥工程有限责任公司

其他相关资料:

刊憲日期 事項

2014年5月16日 及

2014年5月23日

方案

2014年5月16日 及

2014年5月23日

方案

2014年8月22日 及

2014年8月29日

方案

2014年8月29日 及

2014年9月5日

授權方案

2014年8月29日 及

2014年9月5日

授權方案

2014年11月28日 及

2014年12月5日

授權方案

返回
