啟德發展計劃-前跑道南面發展項目的基礎設施工程
項目編號:
7711CL工程範圍簡介:
第二期工程範圍包括 :

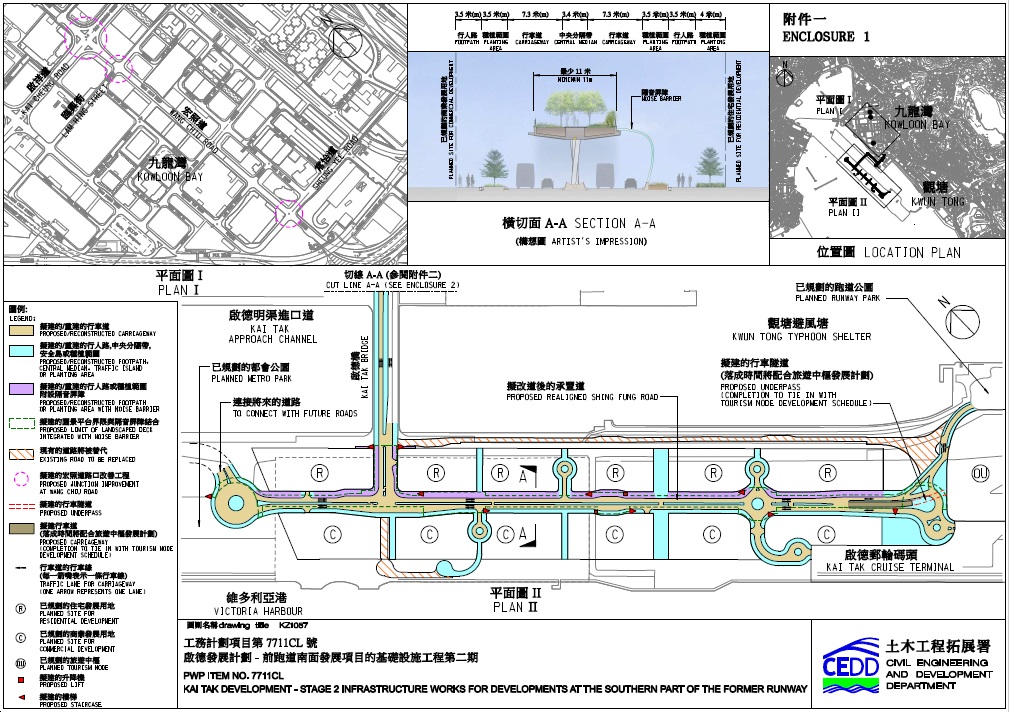

- 主要於前跑道建造下列項目-
(i) 擴闊現有雙線不分隔的承豐道及更改走線,以提供長約1.4公里的雙程雙線分隔幹路;
(ii) 興建相關的共長約0.6公里的雙線不分隔道路(包括1條行車隧道),由改道後的承豐道分支至沿路的發展用地;
(iii) 在改道後的承豐道上方,建造長約1.4公里和闊度不少於11米的高架園景平台,並附設升降機及樓梯,成為半密封式隔音屏障其中一部分及提供公共休憩用地;以及
(iv) 沿著改道後的承豐道,建造總長約1.1公里的路旁隔音屏障,並與高架園景平台結合; - 把啟德橋上現有長約0.3公里的雙線不分隔道路擴闊為雙程雙線分隔道路;
- 改善沿九龍灣宏照道3個位於啟祥道、臨興街及常怡道的現有道路交界處;
- 興建相關的行人路、步行街、街道照明、交通輔助設施、排水系統、污水系統、水管、環境美化和附屬工程;以及
- 就以上所述工程實施緩解環境影響措施和環境監察及審核計劃。
第三期工程範圍包括 :

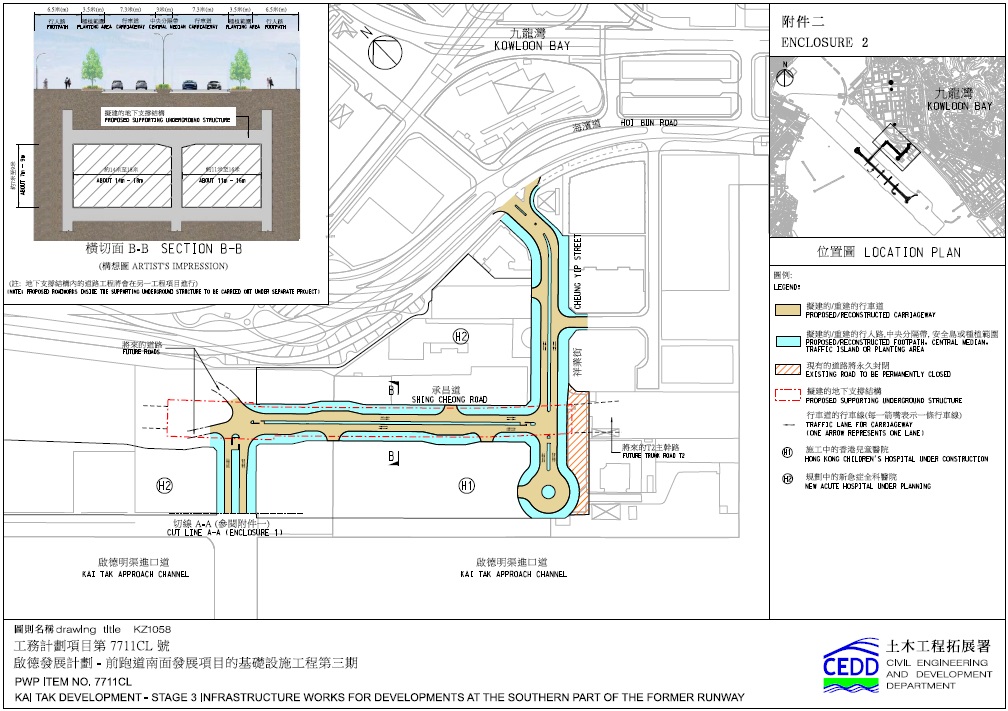

- 於前南面停機坪建造下列項目-
(i) 重建及擴闊合共長約0.7公里的承昌道及部分祥業街,由現時的雙線不分隔道路改為雙程雙線分隔道路;以及
(ii) 沿承昌道及橫過祥業街的地底,興建長約0.4 公里的地下支撐結構作備置工程,以便日後興建T2主幹路; - 興建相關的行人路、步行街、街道照明、交通輔助設施、排水系統、污水系統、水管、環境美化和附屬工程;以及
- 就以上所述工程實施緩解環境影響措施和環境監察及審核計劃。
土木工程拓展署項目辦公室:
東拓展處 (查詢:2301 1393)項目顧問:
艾奕康有限公司;及安誠-邁進聯營 。核准工程預算:
57.57億元目前進度:
第二期工程於2015年11月30日展開,而第三期工程於2015年11月23日展開。 工程進度符合預定時間表。
合約:
合約編號: KL/2014/01
範圍: | 如上述第二期工程範圍簡介 |
---|---|
動工日期: | 2015年11月30日 |
完工日期: | 於2018年年初至2019年間分階段完成 |
合約總價: | 19.47億元 |
承建商: | 大陸工程—捷章建築聯營 |
合約編號: KL/2014/03
範圍: | 如上述第三期工程範圍簡介 |
---|---|
動工日期: | 2015年11月23日 |
完工日期: | 2019年年底 |
合約總價: | 21.76億元 |
承建商: | 中國路橋工程有限責任公司 |
