啟德發展計劃-前跑道及南面停機坪發展項目的基礎設施工程
項目編號:
7822CL工程範圍簡介:
第四期工程範圍包括 :
a. 於前跑道建造下列工程項目-

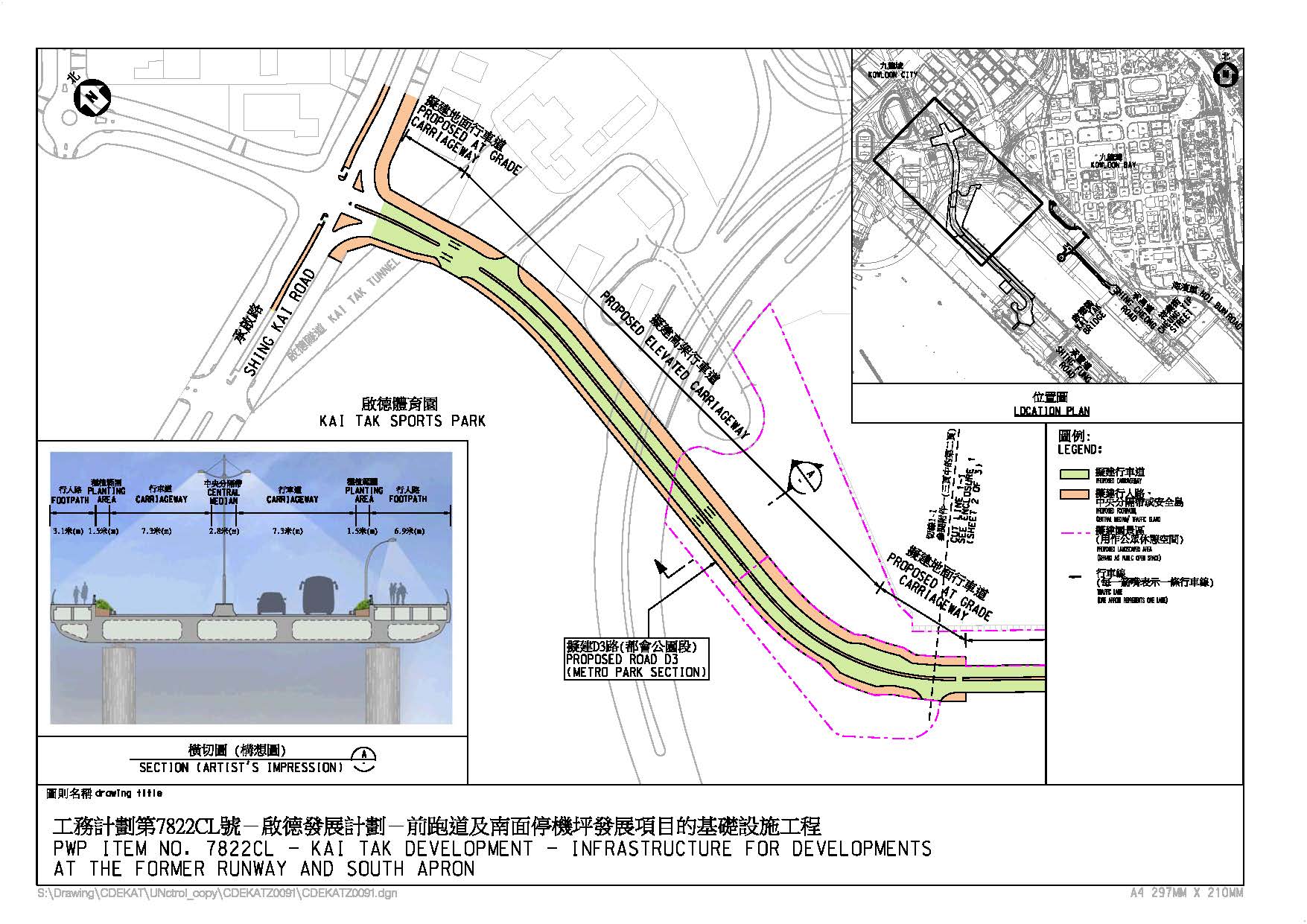

- 一段長約1 130米連接前北面停機坪承啟路及前跑道D3A路的雙程雙線分隔D3路(都會公園段),該路段包括長約200米的行車隧道及相關長約320米的低於地面行車道、長約360米的高架行車道和長約250米的地面行車道;
- 長約47米連接前跑道D3A路的雙線不分隔L12d路;
- 1個海水抽水站及其相關進水口;
- 1個污水泵站;及
- 位於D3路(都會公園段)之上、總長約380米、最小闊度約11米的園景平台,和毗鄰該路的園景區,合共可提供約3.9公頃的公眾休憩用地。
第五期工程範圍包括 :
b. 於前南面停機坪建造下列工程項目-

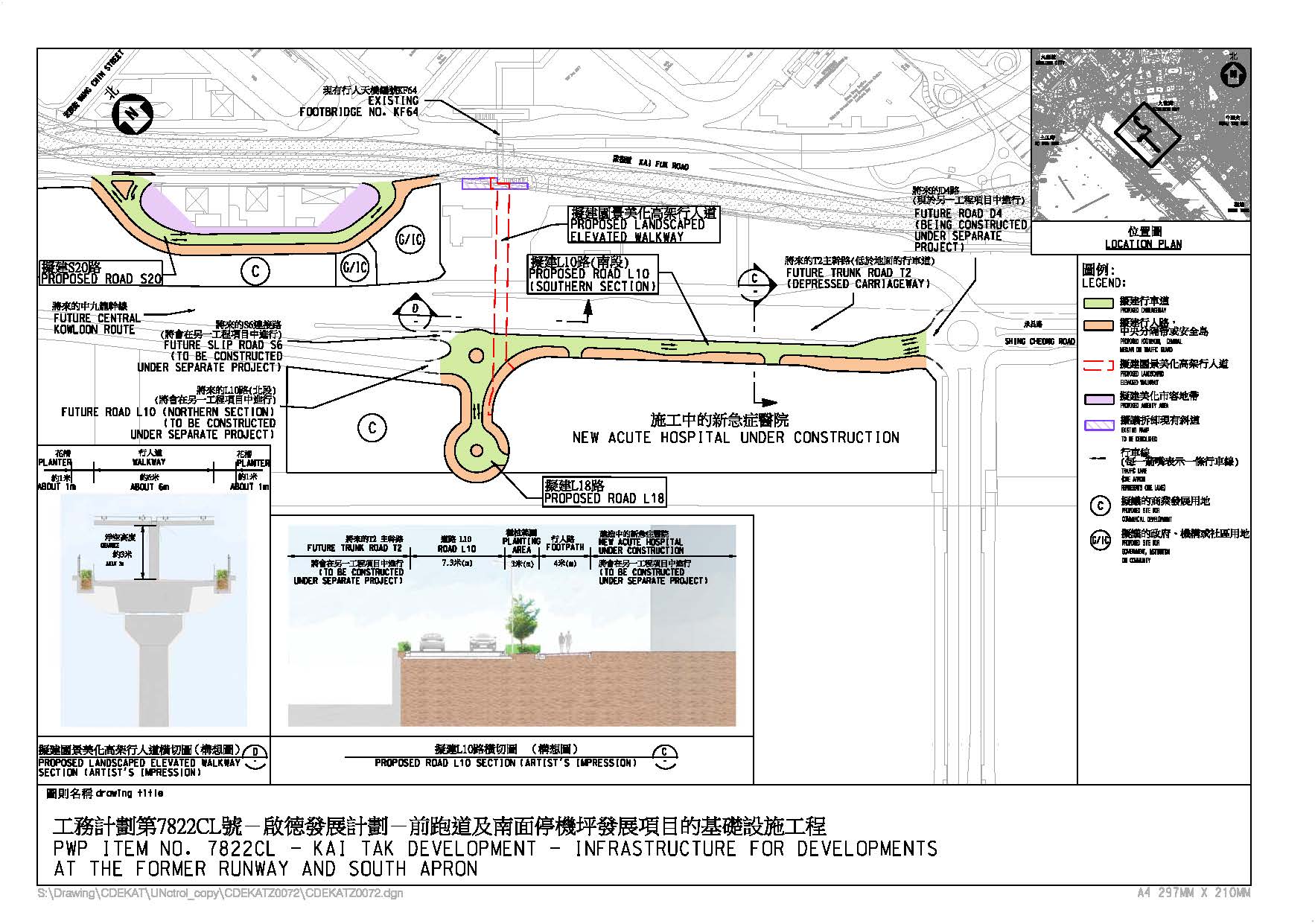

- 總長約650米的雙線不分隔道路,包括L10路的部分路段、L18路和S20路;及
- 長約140米並接駁現有KF64行人天橋的園景美化高架行人道,以及其相關的升降機和樓梯。
c. 於前跑道及南面停機坪的相關行人路、街道照明、交通輔助設施、排水系統、污水系統、水管、環境美化工程、排水口、海堤改動、機電工程和附屬工程;以及
d. 項目(a)至(c)所述工程實施緩解環境影響措施和相關的環境監察及審核工作。
土木工程拓展署項目辦公室:
東拓展處(查詢 : 3579 2452)項目顧問:
艾奕康有限公司; 安誠-邁進聯營。核准工程預算:
28.74億元目前進度:
第四期工程於2019年5月30日展開,而第五期工程於2019年11月14日展開。
工程進度符合預定時間表。
合約:
合約編號: ED/2018/01
範圍: | 如上述第四期基礎設施工程範圍簡介 |
---|---|
動工日期: | 2019年5月30日 |
完工日期: | 於2023年分階段完成 |
合約總價: | 14.80億元 |
承 建 商 : | 五洋建設株式會社 |
合約編號: ED/2018/04
範圍: | 如上述第五期工程範圍簡介及7785TH工程範圍(T2主幹路及茶果嶺隧道) |
---|---|
動工日期: | 2019年11月14日 |
完工日期: | 於2023年分階段完成(第五期工程) |
合約總價: | 109.18億元(包括第五期工程及T2主幹路及茶果嶺隧道工程) |
承 建 商 : |
Bouygues Travaux Publics |
