啟德發展計劃 – 前北面停機坪第5B期的基礎設施工程

項目編號:

7832CL
Attachment 1Attachment 2

工程範圍簡介:

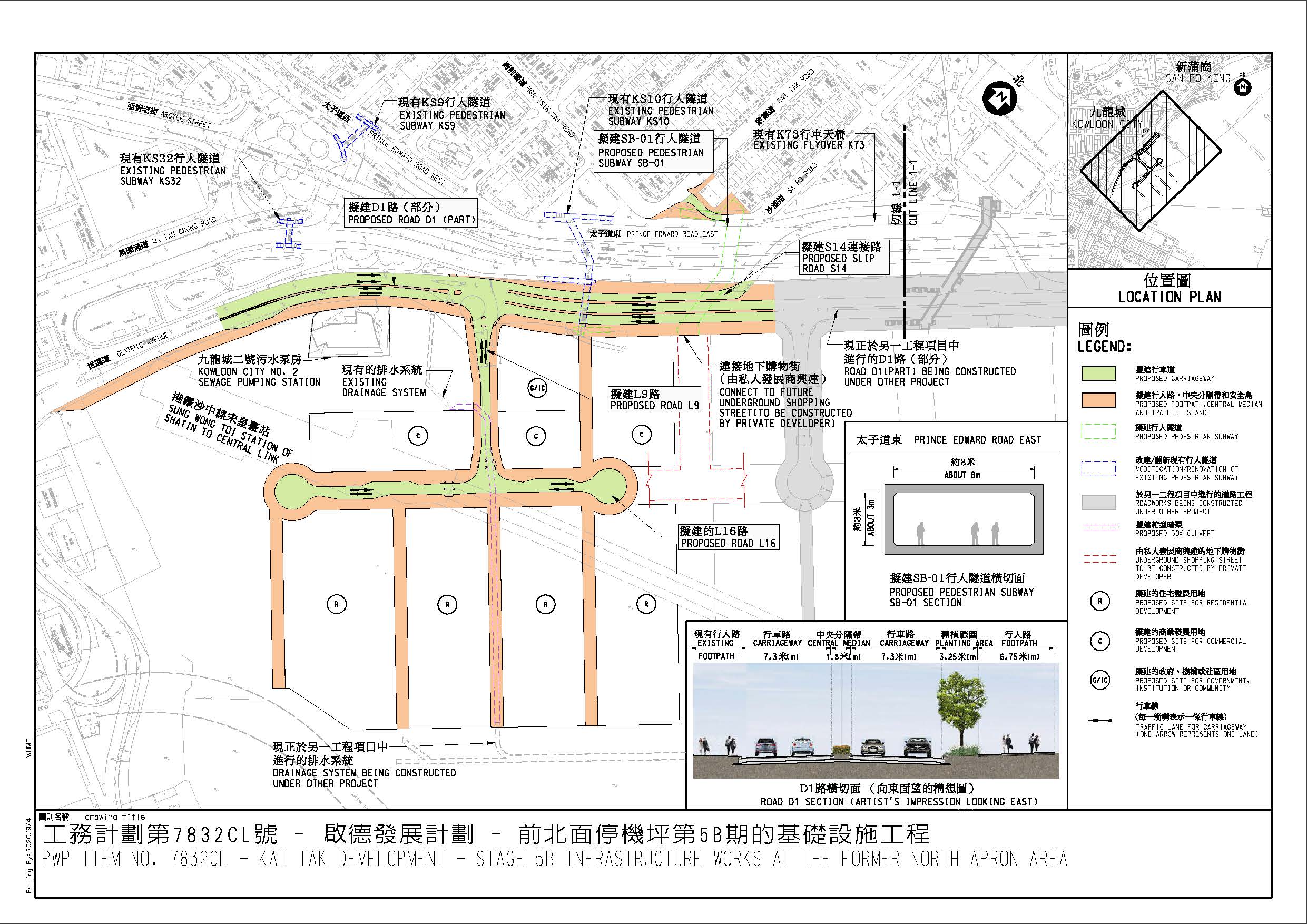

工程包括以下主要項目:

  1. 建造一段長約540米連接世運道的雙線雙程分隔D1路;
  2. 建造總長約400米連接擬建D1 路的雙線不分隔L9路和L16路;
  3. 建造一條長約210米的單線S14連接路,把擬建D1 路經現有行車天橋K73 與太子道東東行線連接起來;
  4. 建造一條長約120米橫過太子道東的行人隧道SB-01,以連接九龍城與未來啟德發展區内的地下購物街;

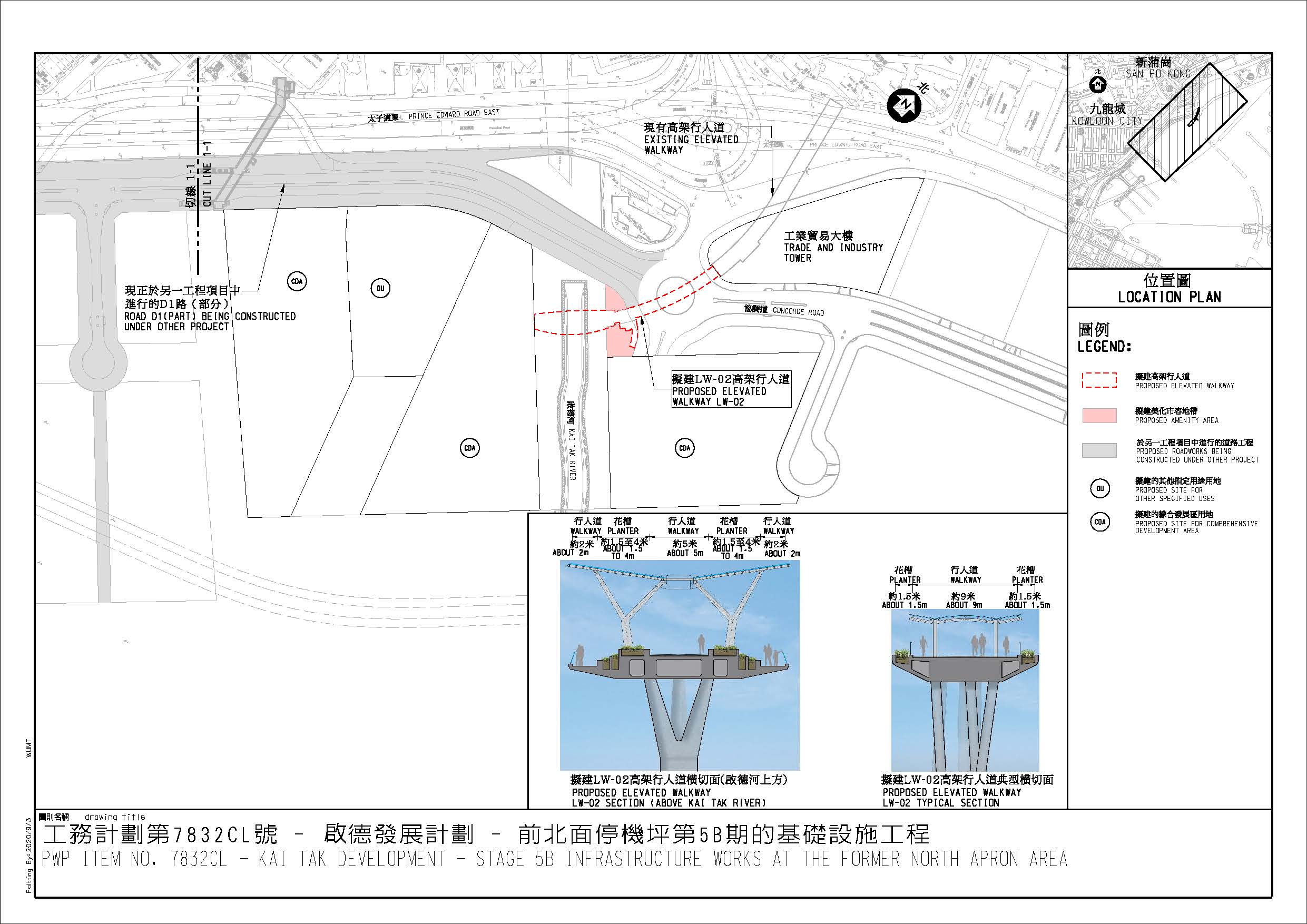

  5. 建造一條長約150米橫跨啟德河的高架行人道LW- 02,把毗鄰工業貿易大樓的現有高架行人道與一幅位於啟德河西面的綜合發展區用地連接起來;
  6. 翻新現有行人隧道KS9、KS10和KS32,以及改建現有行人隧道KS10 的南端部分;
  7. 建造相關的行人路、街道照明、交通輔助設施、排水系統、排污系統、水管、環境美化、機電和附屬工程;以及
  8. 就工程實施緩解環境影響措施和相關的環境監察及審核計劃。

土木工程拓展署項目辦公室:

東拓展處(查詢: 3842 7107)

項目顧問:

艾奕康有限公司

核准工程預算:

17.20億元

目前進度:

工程於2020年7月31日展開,進度符合預定時間表。

合約:


合約編號: ED/2018/05

範圍: 如上述工程範圍簡介
動工日期: 2020年7月31日
完工日期: 2025年
合約總價: 9.29億元
承建商: 利基 – 上隧聯營

其他相關資料:

刊憲文件

方案/修訂方案/授權方案

刊憲日期 事項
第五期基建工程 第5B期及餘下基建工程
2019年2月1日 及 2019年2月8日

授權方案

授權方案

2018年11月2日 及 2018年11月9日

修訂方案

方案

2014年8月29日 及 2014年9月5日

授權方案

2014年4月17日 及 2014年4月25日

方案
