屯门第54区的土地平整、道路及渠务工程-第1期第2阶段及第2期第4B阶段
项目编号:

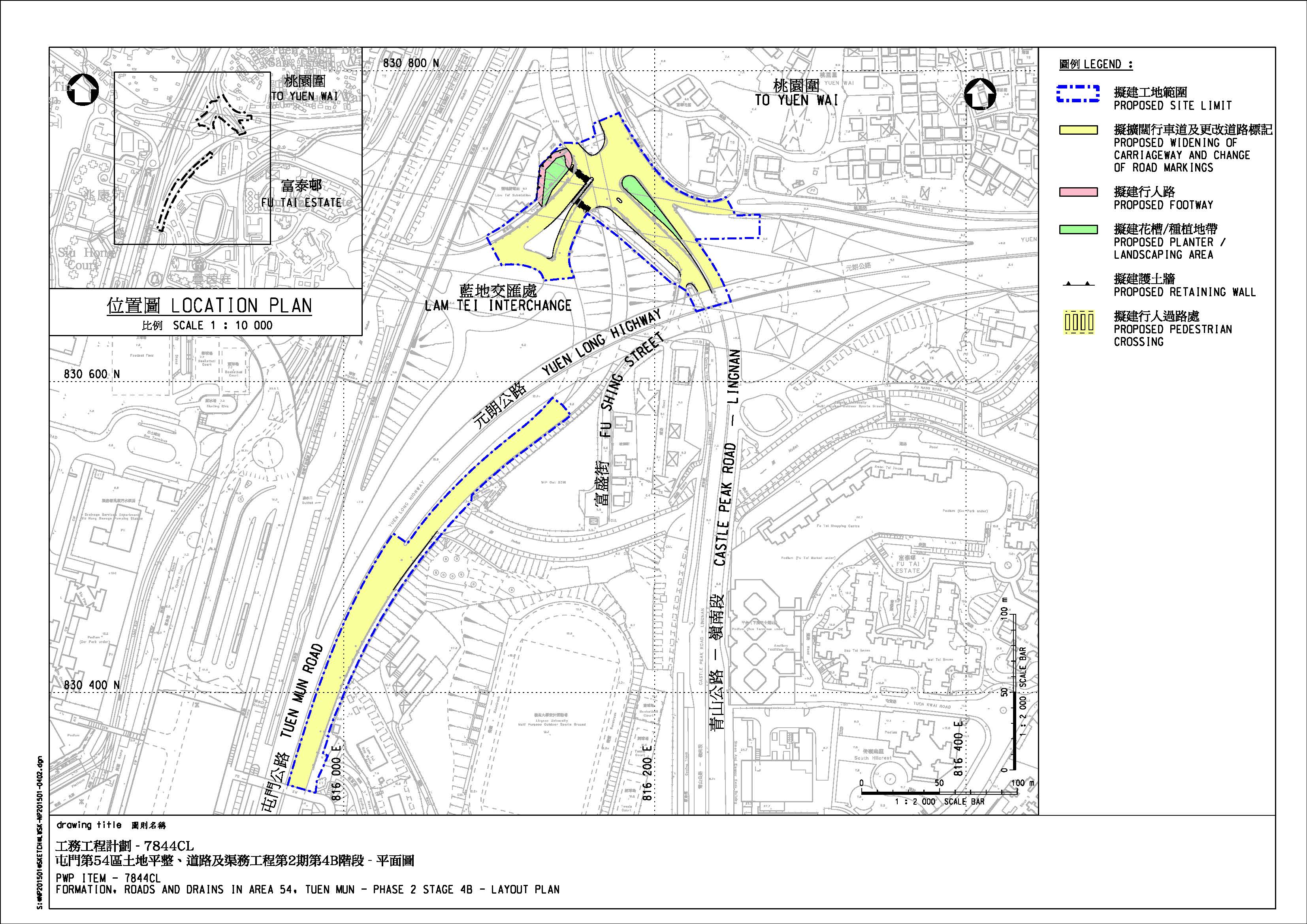

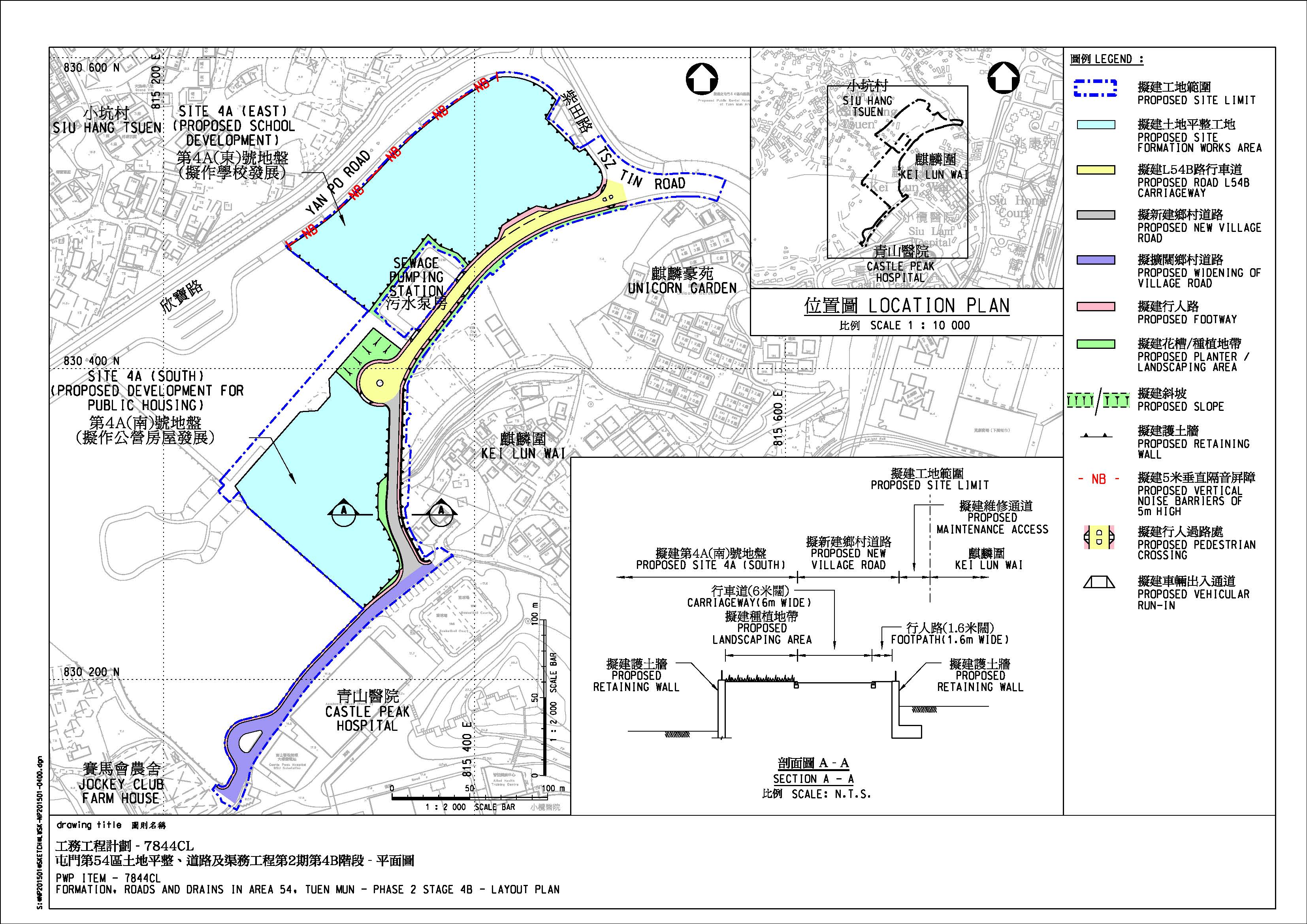

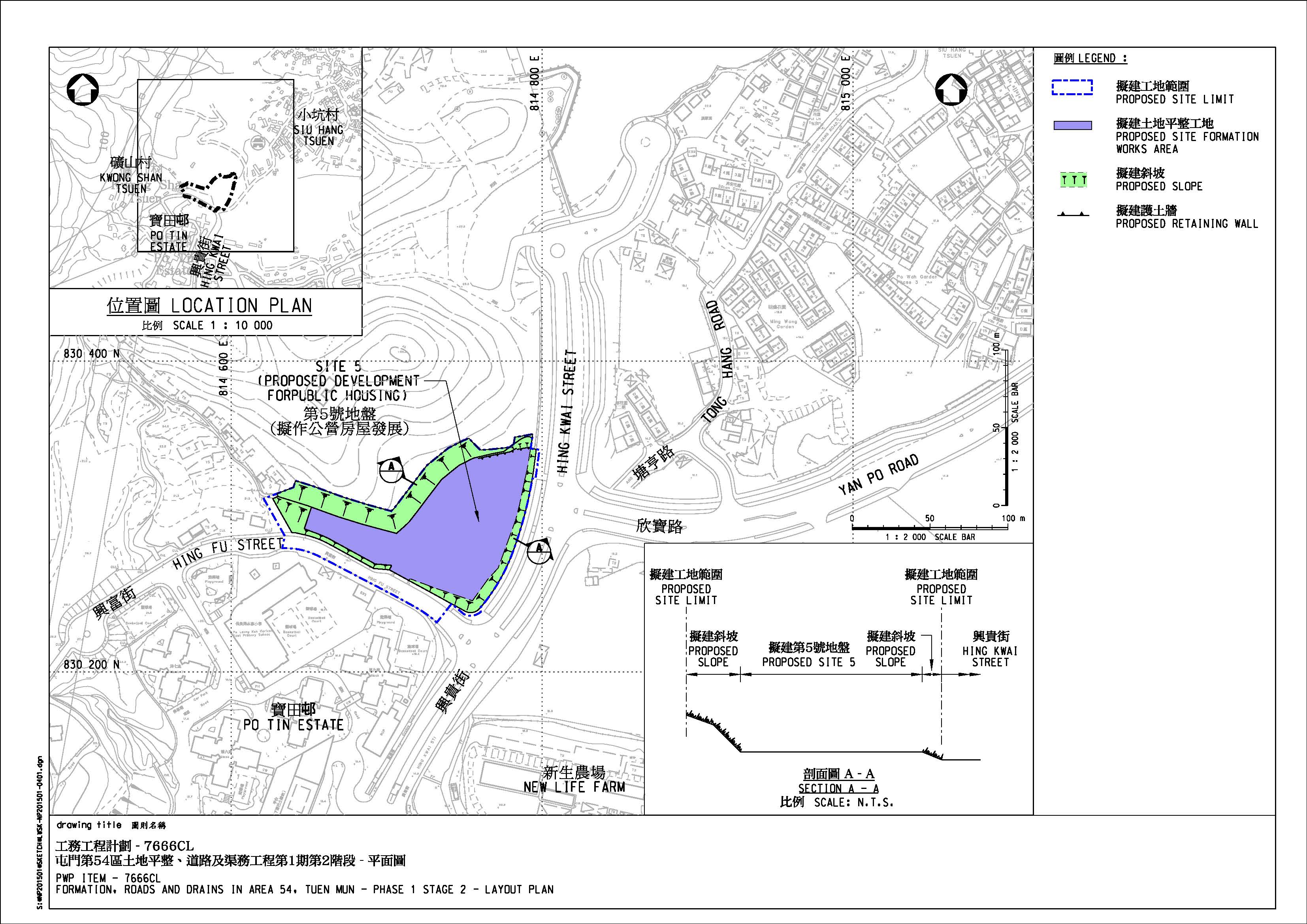

7666CL及7844CL工程范围简介:
工程计划主要包括 :
(a) 位于第5号地盘、第 4A(东)号地盘及第4A(南)号地盘平整约3公顷土地;
(b) 建造L54B路及L54B路延伸部分;
(c) 局部改善现有蓝地交汇处;
(d) 建造垂直隔音屏障;
(e) 建造行人路、斜坡、护土墙及排水渠,以及进行水务、环境美化工程及其他附属工程;以及
(f) 实施缓解环境影响措施和环境监察及审核计划。
土木工程拓展署项目办公室:
土木工程处土地工程部核准工程预算:
3.125亿元目前进度:
工程已于2020年12月8日展开。现有蓝地交汇处的局部改善工程、第5号地盘及第4A(南)号地盘的土地平整工程已于2023年大致完成。
合约:
合约编号: | CV/2019/04 |
合约名称: | 屯门第54区邻近紫田路及兴富街工地平整及基础建设工程 |
工程范围: | 如上述工程范围简介 |
完工日期: | 2025年底 |
合约总价: | 2.13亿元 |
项目承建商:
保华-进业联营(CV201904)
